En bref
L’IA peut extraire et organiser les différences entre les offres, mais les informations manquantes doivent rester visibles. La comparaison des coûts nécessite des formules de tableur vérifiées et des ajustements documentés ; la conformité technique, les engagements de livraison et la recommandation d’attribution restent soumis aux vérifications et aux approbations de l’équipe projet.

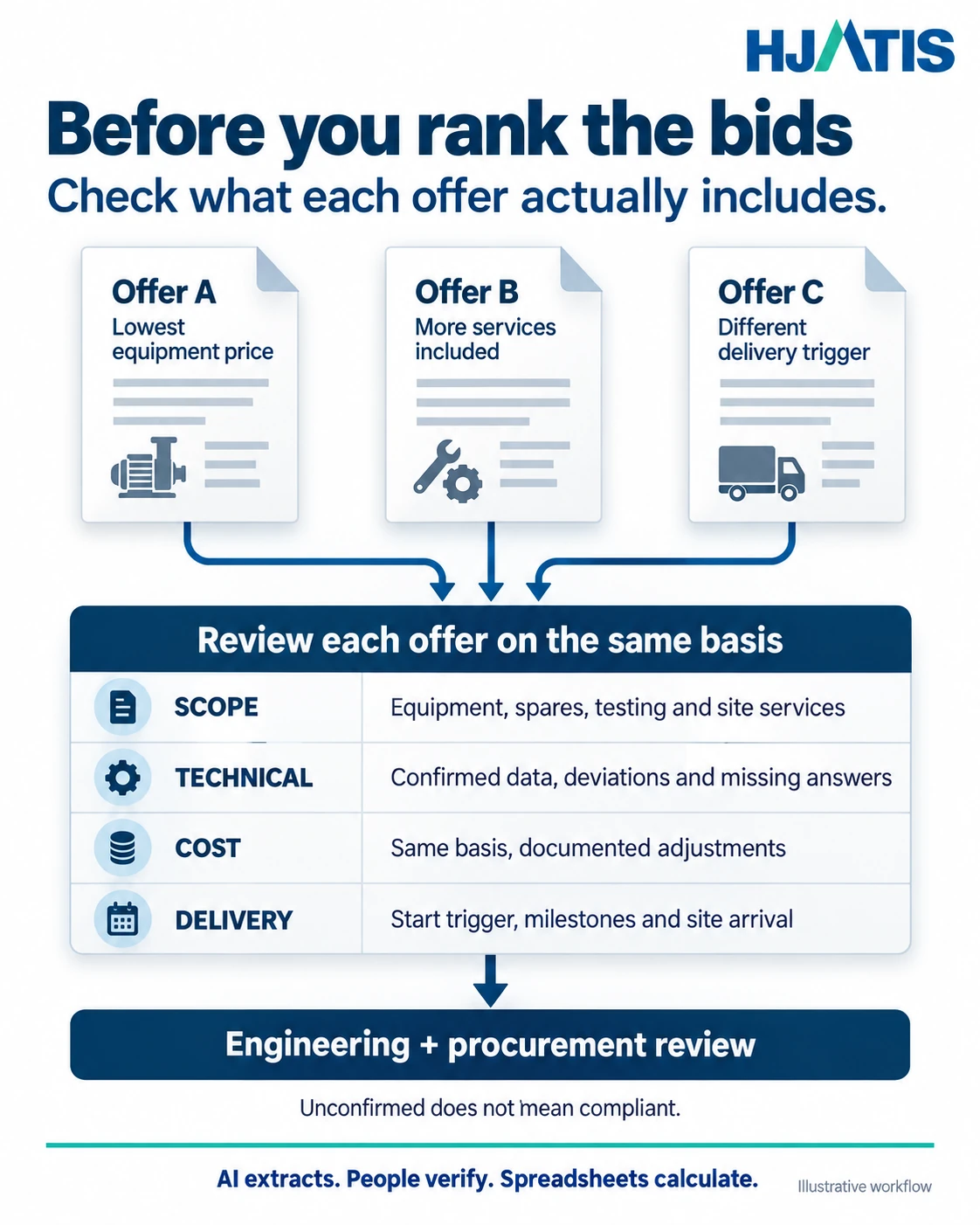

Imaginez trois offres pour un même lot d’équipements électriques destiné à un grand projet électrique.
L’offre A présente le prix d’équipement le plus bas, mais certains essais et services sur site ne sont pas chiffrés. L’offre B comprend une plus grande partie de ces prestations. L’offre C promet un délai de fabrication plus court, calculé à partir de l’approbation des plans et de la réception de l’acompte.
Quelle offre est la moins chère ? Je voudrais d’abord savoir ce que couvre chaque prix et quand les équipements peuvent effectivement arriver sur site.
C’est un point de départ utile pour l’IA dans les achats EPC : repérer les différences qui méritent une attention particulière avant que l’équipe négocie ou recommande une attribution. Voici comment j’aborderais cette démarche pour des lots d’appareillages électriques, de transformateurs et d’E-house.
1. Préparer le lot avant de demander des prix
Partez de la date à laquelle les équipements doivent être sur site et remontez le calendrier en passant par le transport, les inspections, la fabrication, l’approbation des plans et la sélection des fournisseurs. Incluez les hypothèses qui justifient chaque durée ainsi que les dépendances entre les lots.
Les données des transformateurs peuvent être nécessaires à la coordination des protections. Les dimensions des équipements influencent l’agencement des bâtiments. Les entrées de câbles et les systèmes auxiliaires doivent faire l’objet d’un accord avant que la conception d’un E-house puisse être approuvée.
L’IA peut extraire ces dates et ces dépendances des documents du projet. L’équipe doit toujours les vérifier avec les ingénieurs responsables et les fournisseurs. La capacité de fabrication, la disponibilité des transports et la crédibilité d’un engagement de livraison exigent une vérification directe.
La demande de prix (RFQ) doit fournir à chaque soumissionnaire la même liste d’équipements, les mêmes révisions documentaires, les mêmes limites de fourniture et de prestations, les mêmes documents à remettre et le même format de prix. Demandez des exclusions et des dérogations explicites. Demandez aux fournisseurs d’accuser réception de chaque modification. Un prix révisé joint à une ancienne offre technique peut laisser des changements importants sans réponse.
2. Garder les informations manquantes visibles
Une comparaison technique utile consigne l’exigence, la réponse du fournisseur, le document source et sa révision, la question non résolue et la personne chargée de l’examen.
Demandez à l’IA d’extraire la réponse telle qu’elle figure dans l’offre, avec sa référence de page ou de tableau. Vérifiez ensuite ces références dans les originaux, en particulier pour les plans et les listes numérisés. Une synthèse formulée avec assurance ne remplace pas une source lisible.
Si l’offre ne confirme pas une exigence, conservez le statut « non confirmé ». Un catalogue portant sur un produit similaire ne permet pas d’établir que la configuration proposée est conforme.
Une caractéristique de tenue au court-circuit, une configuration de protection ou une condition de service non approuvée nécessite une décision d’ingénierie. Elle ne doit pas disparaître dans un ajustement commercial au seul motif que l’offre est moins chère.

3. Construire la comparaison des coûts dans un tableur
Une fois la situation technique comprise, comparez les offres sur une base commerciale commune : quantités, devise et date du taux de change, lieu de livraison désigné, fret, assurance, droits applicables et taxes non récupérables, essais, pièces de rechange et services sur site.
Vérifiez ce qui est déjà inclus avant d’ajouter un ajustement. Sinon, la comparaison peut comptabiliser deux fois le fret ou la mise en service.
L’IA peut signaler les différences et proposer des postes à intégrer. Utilisez des formules de tableur vérifiées pour les calculs. Chaque ajustement doit reposer sur une base documentée, comme un devis complémentaire ou une hypothèse d’estimation approuvée. Gardez les estimations distinctes des prix fermes.
L’absence d’un élément n’autorise pas automatiquement à corriger une offre après son dépôt. Les clarifications, les dérogations acceptables et les ajustements de prix doivent respecter les règles applicables à l’appel d’offres. Les recommandations de la Banque mondiale sur les critères notés (https://www.worldbank.org/en/about/rated-criteria) apportent un contexte utile pour évaluer conjointement la qualité et le coût ; elles ne constituent pas un système de notation universel pour tous les achats EPC.
4. Transformer les constats en options d’achat
Une meilleure comparaison doit déboucher sur des actions commerciales précises.
Premièrement, recherchez les prestations en doublon. Les terminaisons de câbles, les équipements auxiliaires ou l’assistance à la mise en service peuvent figurer à la fois dans le lot d’équipements et dans un contrat de sous-traitance sur site. Confirmez qui fournit et qui réalise chaque élément avant de supprimer un montant prévu.
Deuxièmement, envisagez une standardisation ou des configurations alternatives que l’ingénierie et le maître d’ouvrage peuvent approuver. Des composants communs peuvent simplifier les achats et la gestion des pièces de rechange. Les performances requises, la protection et les conditions d’exploitation restent le point de départ.
Troisièmement, comparez les stratégies de constitution des lots. Acheter ensemble les appareillages électriques, les transformateurs et un E-house peut réduire le travail de coordination. Des achats séparés peuvent élargir la concurrence ou donner accès à un fabricant particulier. Intégrez les travaux supplémentaires d’ingénierie, de logistique, d’essais et de chantier que chaque option laisse à la charge de l’entreprise EPC.
L’IA peut organiser ces options. Les prix actuels et les créneaux de production disponibles nécessitent une confirmation des fournisseurs, et non une estimation du modèle.
5. Clarifier les dates avant de négocier le prix affiché
« Livraison en 28 semaines » nécessite un événement déclencheur et un point d’arrivée. Le délai commence-t-il à la commande, au versement de l’acompte ou à l’approbation des plans ? Se termine-t-il lorsque les équipements sont prêts en usine, à l’expédition ou à l’arrivée sur site ?
Voici les trois questions que je renverrais avec la comparaison :
- 1. Quelles révisions de la demande de prix cette offre couvre-t-elle, et quelles dérogations ou exclusions subsistent ?
- 2. Qui fournit, installe et teste chaque liaison entre les lots d’équipements, y compris les auxiliaires et les raccordements externes ?
- 3. Quels sont l’événement déclencheur du délai de livraison, les hypothèses d’approbation et les dates d’engagement pour les plans, les essais de réception en usine (FAT), l’expédition et l’arrivée ?
Vérifiez les réponses par rapport au planning du projet. Un délai de fabrication court peut tout de même conduire à une arrivée des équipements après la date requise sur site.
6. Reporter le périmètre convenu dans la commande
La recommandation d’attribution et les documents de commande doivent conserver la liste d’équipements convenue, les dérogations acceptées, les réponses aux demandes de clarification, les révisions documentaires, la décomposition des prix et les engagements de livraison.
Traduisez ces engagements en un registre des remises de plans, approbations, inspections, essais de réception en usine, documents d’expédition et dates de livraison. L’IA peut comparer les mises à jour à ce registre et signaler les rapports manquants. La vérification de l’avancement de la production et les interventions restent de la responsabilité de l’équipe projet.
Je garderais également quatre indicateurs distincts : la réduction des dépenses de l’entreprise EPC, le temps de travail économisé, les coûts potentiellement évités et les coûts d’exploitation du maître d’ouvrage. Des pertes plus faibles dans les transformateurs peuvent bénéficier au maître d’ouvrage pendant de nombreuses années ; elles ne constituent pas automatiquement une économie immédiate sur le budget d’achat EPC. Le temps de travail économisé doit tenir compte du temps consacré à vérifier et à corriger les résultats de l’IA.
Enfin, utilisez un espace de travail d’IA approuvé par l’entreprise et respectez la confidentialité des offres. Ne téléversez pas de devis concurrents, de budgets internes ou de dossiers d’évaluation dans un outil exploité par un fournisseur sans autorisation. L’ingénierie et les achats doivent valider la recommandation selon le processus d’approbation du projet.
Pour moi, le critère utile est de savoir si l’équipe peut expliquer ce qu’elle achète, ce qui reste non résolu et ce que le fournisseur s’est engagé à livrer. Cela rend la décision d’achat plus facile à examiner et à justifier.
Échanger sur un lot d’équipements électriques
Je travaille chez HJATIS. Pour échanger sur un projet, écrivez à fanos@hjatis-switchgear.com en indiquant le lieu du projet, le périmètre des équipements et la date requise sur site. Un schéma unifilaire ou une liste d’équipements que vous êtes autorisé à partager peut aider à définir les prochaines questions techniques.
Informations sur l’entreprise et les équipements : hjatis-power.com (https://hjatis-power.com/)
Notes connexes destinées aux acheteurs sur les devis, les essais de réception en usine (FAT) et la livraison : bibliothèque technique HJATIS (https://hjatis-power.com/blog/)
Les offres présentées en introduction sont hypothétiques. Les illustrations sont conceptuelles et ne représentent ni un appel d’offres réel ni un projet client.
Sources et lectures complémentaires
Consultez ces publications avec les spécifications du projet et les documents de l’équipement proposé.
LinkedIn — article original de Fanos ↗Banque mondiale — critères notés ↗Conseils pour les achats et les études préliminaires. L’ingénieur du projet et le fabricant doivent confirmer la conception finale et les critères de réception.
